地铁水泵接合器打压试水流程

发布时间:2022-07-15


随着疫情的逐渐好转,紧张忙碌的地铁水泵接合器打压试水测试全面进行,我总结了一下打压试水的流程和检测方法,以及我的一些经验与大家分享。

一.水泵接合器打压试水前

地铁在水泵接合器打压试水前,会有负责本线路的工程师联系,发一份计划书,里面显示水泵接合器每个站的打压测试日期,和测试车站的名称,以及配合负责人名称,联系电话。我负责沟通及联络的任务。首先电话联系车站配合负责人,明确测试时间及车站顺序,水泵接合器的的具体位置,查看井口上无遮挡物,垃圾等确保井口正常打开,查看所有阀门是否是开启状态。其后通知水车打压测试车站,水泵接合器位置,到站时间,在规定时间前到达指定位置。

二.水泵接合器打压试水中

由配合负责人拿水带,领路到水泵接合器井口处,我们负责打开井盖和打开接合器闷盖观察接口尺寸,如果需要变径的安装变径连接水带。一人在原地等待联系,一人下站厅连接消火栓安装栓头,缓慢打开消火栓阀门观察压力表压力,用对讲机或手机联系井口处人员可以打压试水,井口处人员负责通知水车开始打压,水车缓慢打压持续增压,站厅消火栓压力瞬间表动作表明管网畅通打压成功,并同时通知地上人员通知水车停止打压,关闭消火栓阀门,泄压,卸下测压栓头,打压结束。如压力表无变化则打压失败。不准长时间持续打压,以免损毁管网和水带及接口,避免事故发生。

三.水泵接合器打压结束

地上人员负责卸下水带和变径,盖好闷盖及井盖,站厅人员等待本站配合负责人送出站口,水泵接合器打压试水完成。

四.水泵接合器打压试水注意事项

水泵接合器测试需保证安全的前提上方可进行,如井口在高速路中则不具备检测条件,做视频记录留存。打压测试中需所有人员远离水泵接合器接口保持安全距离。地上人员负责提醒人员及车辆绕行,如接口压力过大接口及水带口易崩出,要避免造成人员伤亡及车辆损坏。打压结束现场不遗忘检测工具。

五.水泵接合器打压试水要求

1.墙壁式消防水泵接合器

(1) 安装高度距地面宜为0.7m

(2) 与墙面上的门、窗、孔、洞的净距离不应小于2.0m

(3) 不应安装在玻璃幕墙下

(4) 水泵接合器永久性标志铭牌底部距室外地坪0.9m

2. 地下式消防水泵接合器

进水口与井盖底面的距离不大于0.4m,且不小于井盖的半径。

3. 系统的消防水泵接合器应设置与其他消防系统的消防水泵接合器区别的永久性固定标志,并有分区标志。

4. 地下式消防水泵接合器应采用铸有消防水泵接合器标志的铸铁井盖,并应在附近设置指示其位置的永久性固定标志。

5. 水泵接合器的数量及进水管位置应符合设计要求,水泵接合器应进行充水试验,且系统最不利点的压力、流量应符合设计要求。

6.水压强度试验:拆除安全阀并封闭出口,再缓慢而均匀地将水压升至公称压力的1.5倍,保压2min。所有铸件不得有渗漏现象及影响正常使用的损伤。

六.水泵接合器打压试水现场照片

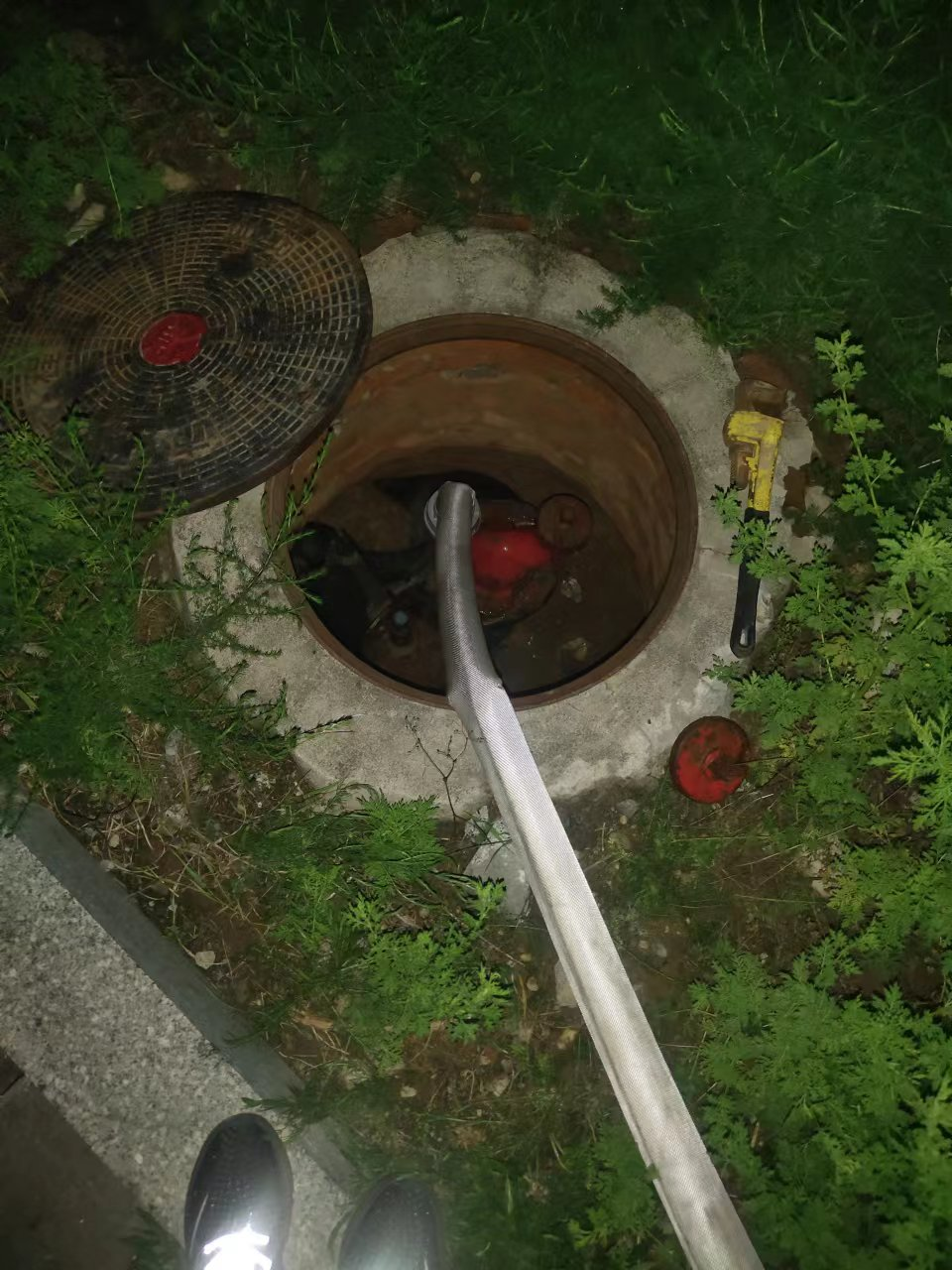

图一:水泵结合器打压试水前

图二:水泵结合器打压试水中



图三:水泵结合器打压试水前压力表静水压力


图四:水泵结合器打压试水中压力表瞬间静水压力


图五:水泵结合器打压试水中压力表静水压力无变化打压失败
